工期大幅缩短!贵州地矿地热能开发提质增效
  字号:[ ]  [关闭] 视力保护色:

毕节地区地热井施工现场钻机轰鸣,与以往人们印象中的工期最少一年的地热施工不同,该地热井施工采用螺杆钻进和空气钻技术,通过技术工艺的提升,工程周期大大缩短,对周边环境污染更少。

“现在我们的深井成井期由原来的8-12个月缩短至4-6个月,单井成本减少40万以上”,在北京地质大学主办的中深层地热资源高效开发与利用国际会议,贵州省地矿局111地质大队副队长向国内外业内专家学者做着解说。

据悉,地热能是清洁环保的新型可再生能源,贵州省资源储量大、分布广,发展前景广阔,市场潜力巨大。积极开发利用地热能对缓解贵州省、乃至全国能源资源压力、实现非化石能源目标、推进能源生产和消费革命、促进生态文明建设具有重要的现实意义和长远的战略意义。为此,贵州省地矿局把地热资源勘查列入局重点工程之一,先后开展了“贵州省地热资源开发潜力”、“贵州省温泉旅游产品规划”等课题研究;接受省自然资源厅委托,完成了《贵州省地下热水资源勘查开发利用专项规划》编制工作。根据《专项规划》,贵州省地矿局在全省范围内展开地热资源基础地质、形成条件、分布规律、开发利用等方面的综合研究,推动全省旅游业上新台阶。

而钻探是矿产资源勘探开发最直接的技术手段,面对岩溶地区复杂地层,贵州省地矿局自筹近4000万元,委派下属111队、114队、112队等单位选派精兵强将组成技术攻关小组,耗时4年一举攻破岩溶区钻探难这一卡脖子的技术难题。如今,地热能开发应用螺杆钻进和空气钻进技术大幅提高钻井速度,加快找矿速度,实现快速成井投产,能源开发利用提质效。十三五期间,该局累计实施地热井80口,累计进尺17.11万米,为贵州建设“温泉省”提供重要支撑。

(作者单位:111地质大队)

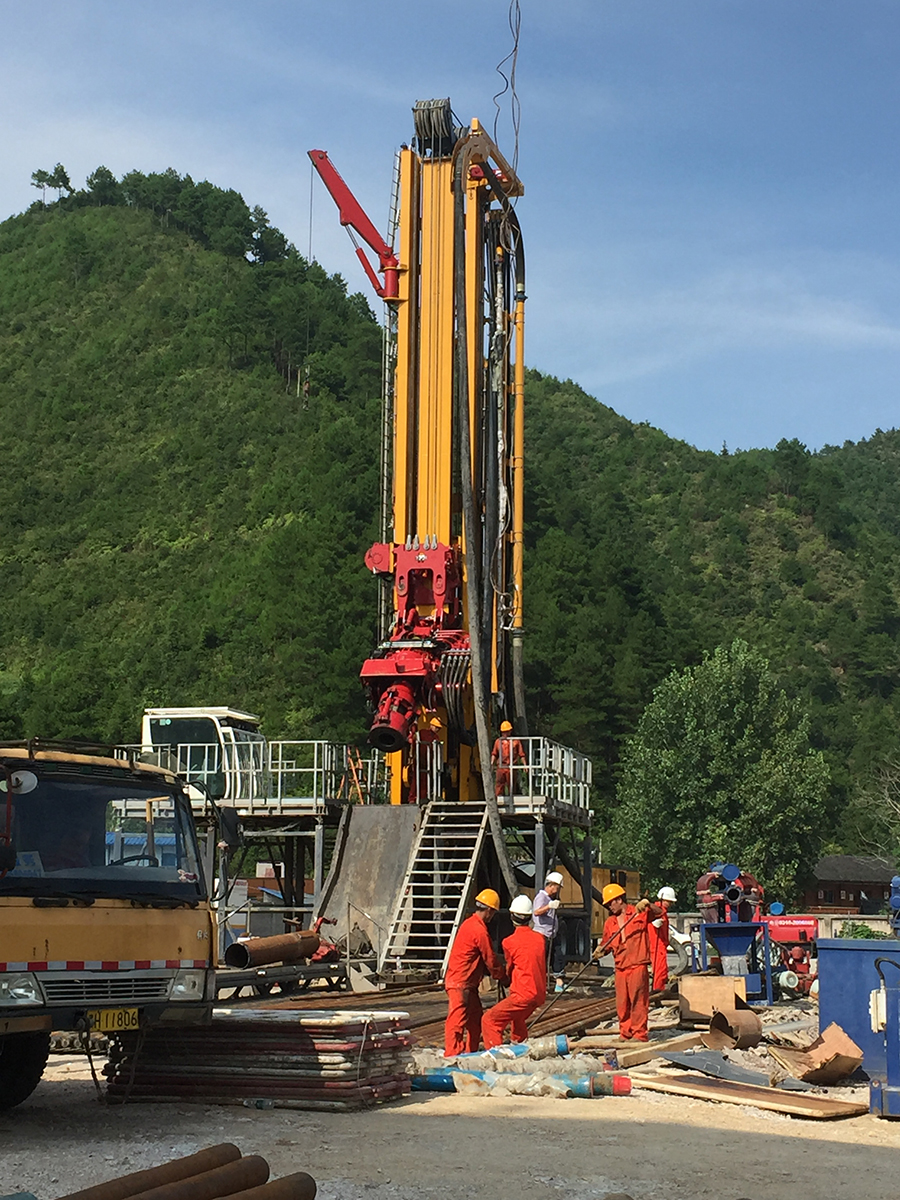

图为地热井施工现场

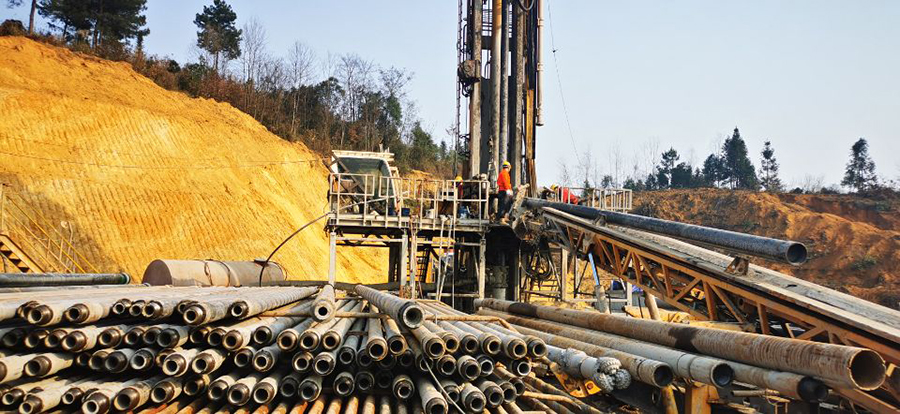

图为技术工人正在下套管
